浅谈卫生间涂膜防水施工工艺
摘 要:由于卫生间内管道多、拐角多且施工面积狭小,所以多采用涂膜防水。它具有施工方便、冷作业等优点。本文就涂膜防水施工工艺的防治谈一下自己的见解,以供参考。
关键词:卫生间防水;防水层;保护层;涂膜防水;闭水试验
卫生间和厨房的防水渗漏问题是一直困扰着房屋使用者的一个难题,由于该功能房间内的管道较多,卫生洁具较多,故此在施工过程中,对于施工工艺控制变得尤为重要。下面结合自己的实践经验浅谈卫生间涂膜防水施工工艺。
1、卫生间防水施工的准备工作
(1)在卫生间防水分项工程施工前,应由技术人员编写《卫生间防水施工方案》,经监理单
位及建设单位审批通过后方可施工。
(2)防水材料要有正规的出厂合格证及性能检验报告,进场后必须进行复检,合格后方可使
用。
(3)结构施工时卫生间穿楼板管道预留洞的位置要准确,管道安装前要用线坠吊线检查,确
保管道周围缝隙不小于30mm,个别位置不准确的孔洞应用水钻开孔,严禁随意剔凿。
(4)卫生间墙体根部应做高度不小于200mm的混凝土现浇带,现浇带与楼板要一次整体现浇。
(5)热水及暖气管道穿楼板要使用套管,套管顶部应高出装饰地面50mm,下部应与楼板底面相平,安装前应准确计算其长度。穿过楼板的套管与管道之间缝隙应用阻燃密实材料和防水
油膏填实,端面要光滑。
(6)居室地面施工时应在卫生间门口处预留300mm宽做防水,待卫生间防水层施工完毕后与
防水保护层一起施工,见图1。
(7)埋入地面的冷热水管道严禁从卫生间门口进入卫生间,应沿墙暗铺至墙面防水层上面穿墙进入卫生间。

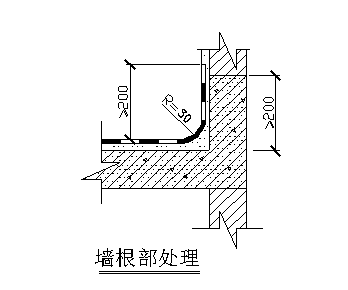

图1、 门口处理
2、工艺流程
管道安装→吊模、堵洞→找平层→防水层→闭水试验→保护层
3、施工操作工艺
3.1管道安装
地漏标高由地面作法和门口至地漏坡度(坡度不小于3%)确定,施工时要严格控制。安装管道时将止水圈套在管道上(止水圈由PVC-U管道生产商配套供应)。所有穿越卫生间楼板的管道安装完毕并验收合格后,必须及时堵洞,堵洞时要严格细致地进行孔洞清理,将地漏、上下水等各管道周围的木楔、砖块等用来临时固定管子的杂物彻底清除。
3.2 支模、堵洞
堵洞用的模板多用木模板。支模后用水冲洗孔洞,先用表面处理剂(如:EC—1界面处理剂)满涂预留洞口四周,再分两次灌缝。第一次先把止水圈提起,用加微膨胀剂的半干硬性细石混凝土灌入并捣实,混凝土强度等级应比楼板混凝土强度高一标号,其厚度为楼板厚度的1/2。第二次落下止水圈,用与第一次相同的混凝土填缝,使其与楼板齐平。填缝混凝土要及时养护,达到一定强度后(一般5d)进行管道根部24h蓄水试验,合格后再做找平层。
3.3 找平层施工

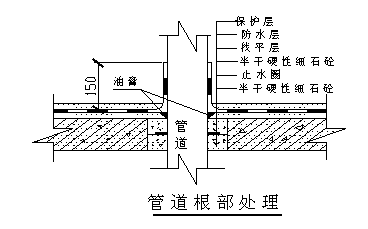

为使找平层和基层结合牢固,应将基层的浮灰、油污等处理干净,找平层施工时应边扫素水泥浆边抹灰,卫生间周圈墙角处抹成R=30mm的圆弧,管道周围留凹槽内嵌油膏,见图2。分两次抹压,最后压光压平,找平层要及时养护,以防开裂、空鼓或起砂。

图2、管道根部处理
3.4 防水层施工
待找平层完全干透后,将找平层彻底清扫干净。应先在管根、地漏、四周墙根周围涂刷一道涂膜,附加层内加玻璃丝布,管道周围直径为300mm,墙角处沿墙高和楼板水平方向各150mm。待干到不粘手时,开始整体涂刷防水涂膜。整体涂刷要分层进行,每层涂膜厚度要均匀,涂刷方向要一致,不得漏涂。相临两层涂膜涂刷方向应相互垂直,时间间隔根据环境温度和涂膜固化程度控制。各整体防水层在墙根处应向上卷起至少200mm,见图3。门口铺出300mm宽。防水层厚度应符合设计要求。

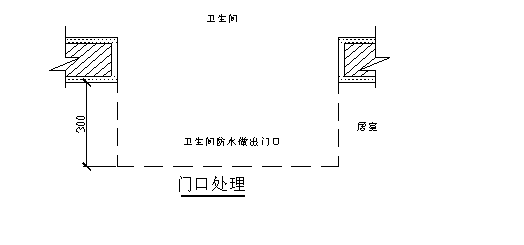

图3、墙根部处理
3.5防水层的验收(闭水试验)
防水层施工完毕后,必须进行闭水试验,时间为24h以上。自顶板下方观测管道周边和其它墙边角处等部位无渗水、湿润现象。经监理单位、建设单位验收合格后办理隐蔽验收记录。3.6保护层施工
防水层上的保护层要一次成活。施工时要做好成品保护,防止破坏防水层。保护层向地漏找坡坡度不小于3%。
参考文献
1、江正荣.建筑分项施工工艺标准手册.中国建筑工业出版社出版 2、杨南方,尹辉.住宅工程质量通病防治手册(第二版).中国建筑工业出版社出版
|
